Przepisy dla kotłowni zasilanej gazem płynnym są ostrzejsze niż w przypadku zwykłej kotłowni gazowej, bo LPG zachowuje się inaczej niż gaz ziemny i w razie wycieku może gromadzić się przy podłodze. W praktyce liczą się trzy rzeczy: gdzie wolno taki układ zbudować, jak ma wyglądać samo pomieszczenie i jakie odległości trzeba zachować przy zbiorniku. Ja patrzę na ten temat przede wszystkim z perspektywy bezpieczeństwa i poprawek projektowych, bo właśnie tam najłatwiej przepalić czas i budżet.
Najważniejsze zasady, które trzeba znać od razu
- Instalacje LPG wolno wykonywać tylko w budynkach niskich i nie w pomieszczeniach poniżej poziomu terenu.
- Nie łączy się LPG i gazu z sieci w jednym budynku, bo przepisy traktują te rozwiązania osobno.
- Dla kotłów do 30 kW warunki są łagodniejsze, ale od 30 kW zaczynają się twarde wymagania dla pomieszczenia i oddzielenia pożarowego.
- Minimalna wysokość kotłowni to zwykle 2,2 m, a kubatura zależy od typu urządzenia i sposobu poboru powietrza.
- Zbiornik LPG trzeba ustawić z zachowaniem konkretnych odległości od budynku, granicy działki, studzienek i linii energetycznych.
- Przed uruchomieniem inwestycja przechodzi przez projekt, uzgodnienia i odbiór techniczny, więc montaż bez dokumentacji to proszenie się o kłopoty.
Co naprawdę reguluje kotłownię na gaz płynny
Jeżeli rozbieram ten temat na czynniki pierwsze, widzę trzy warstwy przepisów: warunki techniczne budynków, wymagania przeciwpożarowe i dozór techniczny dla zbiornika. To ważne, bo wiele osób szuka jednej, prostej odpowiedzi, a tu nie ma jednego przepisu „od kotłowni”, tylko cały zestaw reguł, które muszą zagrać razem.
Najkrócej: budynek ma mieć właściwą lokalizację dla instalacji LPG, kotłownia ma być odpowiednio wydzielona i wentylowana, a zbiornik ma stanąć tam, gdzie dopuszczają to odległości i warunki terenowe. Jeśli któryś z tych elementów się nie zgadza, projekt zwykle wraca do poprawy jeszcze przed montażem.
| Obszar | Co obejmuje | Co z tego wynika w praktyce |
|---|---|---|
| Warunki techniczne budynku | Lokalizacja kotłowni, kubatura, wysokość, wentylacja, odprowadzenie spalin | Nie każda piwnica, nie każde pomieszczenie i nie każdy kocioł da się legalnie wstawić bez przeróbek |
| Wymagania ppoż. | Klasy odporności ogniowej ścian, stropów i zamknięć, a także sposób prowadzenia instalacji | Przy większych mocach kotłownia musi być wydzielona jak osobna strefa techniczna |
| Dozór techniczny | Odbiór zbiornika, dokumentacja, badania i późniejsza eksploatacja | Bez odbioru i papierów nie ma bezpiecznego uruchomienia instalacji |
To uporządkowanie od razu pokazuje, że najważniejsze pytanie nie brzmi „jaki kocioł wybrać”, tylko „czy w ogóle mogę go tu postawić i zasilać z LPG”. Kiedy to wiem, przechodzę do miejsca, które najczęściej blokuje projekt: samej lokalizacji kotłowni.
Gdzie można ją zlokalizować, a gdzie przepisy zamykają drogę
Tu przepisy są wyjątkowo konkretne. Instalacje zasilane gazem płynnym można wykonywać tylko w budynkach niskich. Nie projektuje się ich w pomieszczeniach, których podłoga znajduje się poniżej otaczającego terenu, ani tam, gdzie pod podłogą są studzienki lub kanały instalacyjne. To nie jest drobny detal, tylko jedna z podstawowych barier bezpieczeństwa.
W praktyce oznacza to, że piwnica odpada. Jeśli ktoś planuje kotłownię LPG „na zapleczu”, a potem okazuje się, że pomieszczenie jest częściowo zagłębione, projekt trzeba zmienić. W domach jednorodzinnych najczęściej kończy się to wyborem parteru, osobnego pomieszczenia technicznego albo wolno stojącej kotłowni.
- Piwnica i kondygnacje zagłębione nie są właściwym miejscem dla instalacji LPG.
- W jednym budynku nie wolno mieszać gazu płynnego i gazu z sieci.
- Pomieszczenie kotłowni nie może mieć pod podłogą kanałów czy studzienek, w których gaz mógłby się gromadzić.
- Jeżeli budynek jest wyższy albo bardziej skomplikowany, bezpiecznym rozwiązaniem staje się osobne pomieszczenie techniczne lub osobny obiekt.
Ta część przepisów bywa dla inwestorów najbardziej zaskakująca, bo „miejsce po starej kotłowni” nie zawsze nadaje się do ponownego wykorzystania. Gdy lokalizacja jest już przesądzona, trzeba dopiąć parametry samego pomieszczenia.

Jakie wymagania ma samo pomieszczenie kotłowni
W kotłowni gazowej nie wystarczy tylko wstawić urządzenia i podłączyć rury. Pomieszczenie musi mieć odpowiednią kubaturę, wysokość, oddzielenie pożarowe i taki układ, który zapewnia dopływ powietrza do spalania oraz bezpieczne odprowadzenie spalin. Ja zawsze zaczynam od tych parametrów, bo później najtrudniej je poprawić.
Kubatura i wysokość
Dla pomieszczeń z urządzeniami gazowymi minimalna kubatura wynosi 8 m3, jeśli urządzenie pobiera powietrze do spalania z tego pomieszczenia, oraz 6,5 m3, jeśli ma zamkniętą komorę spalania. Minimalna wysokość pomieszczenia to 2,2 m. W starszych budynkach jednorodzinnych bywa dopuszczone 1,9 m, ale tylko w wybranych przypadkach i po spełnieniu dodatkowych warunków.| Warunek | Wartość | Co to oznacza praktycznie |
|---|---|---|
| Minimalna kubatura | 8 m3 lub 6,5 m3 | Zależy od tego, czy kocioł pobiera powietrze z pomieszczenia, czy ma zamkniętą komorę spalania |
| Minimalna wysokość | 2,2 m | Pomieszczenie nie może być zbyt niskie, bo ogranicza to bezpieczną eksploatację i serwis |
| Wyjątek dla istniejących budynków | 1,9 m | Dotyczy tylko określonych starszych domów jednorodzinnych |
Oddzielenie pożarowe
Jeżeli mowa o kotłach gazowych o łącznej mocy powyżej 30 kW, ściany wewnętrzne, stropy i zamknięcia otworów muszą mieć określoną klasę odporności ogniowej. W budynku niskim i średniowysokim jest to EI 60 / REI 60 / EI 30, a w budynku wysokim i wysokościowym EI 120 / REI 120 / EI 60. To realna granica między zwykłym pomieszczeniem technicznym a kotłownią, którą trzeba potraktować jak wydzieloną strefę bezpieczeństwa.
W pomieszczeniu z kotłami o łącznej mocy powyżej 60 kW nie montuje się też urządzeń do pomiaru zużycia gazu. To jeden z tych zapisów, które łatwo przeoczyć na etapie projektu, a później komplikują odbiór.
Przeczytaj również: Elektryczna podłogówka - ile naprawdę kosztuje?
Spaliny i dopływ powietrza
Urządzenia gazowe bez stałego dozoru powinny mieć automatyczne zabezpieczenie na wypadek spadku ciśnienia lub przerwy w dopływie gazu. Przy zamkniętej komorze spalania sprawa jest prostsza, ale nadal trzeba dobrać system powietrzno-spalinowy do mocy urządzenia i warunków montażu. W domach jednorodzinnych przewody wyprowadzone przez ścianę są dopuszczalne do 21 kW, a w pozostałych budynkach mieszkalnych do 5 kW.
Jeżeli ten etap jest dobrze policzony, dalej zostaje już głównie działka i zbiornik. I właśnie tu najczęściej pojawiają się błędy kosztujące najwięcej.

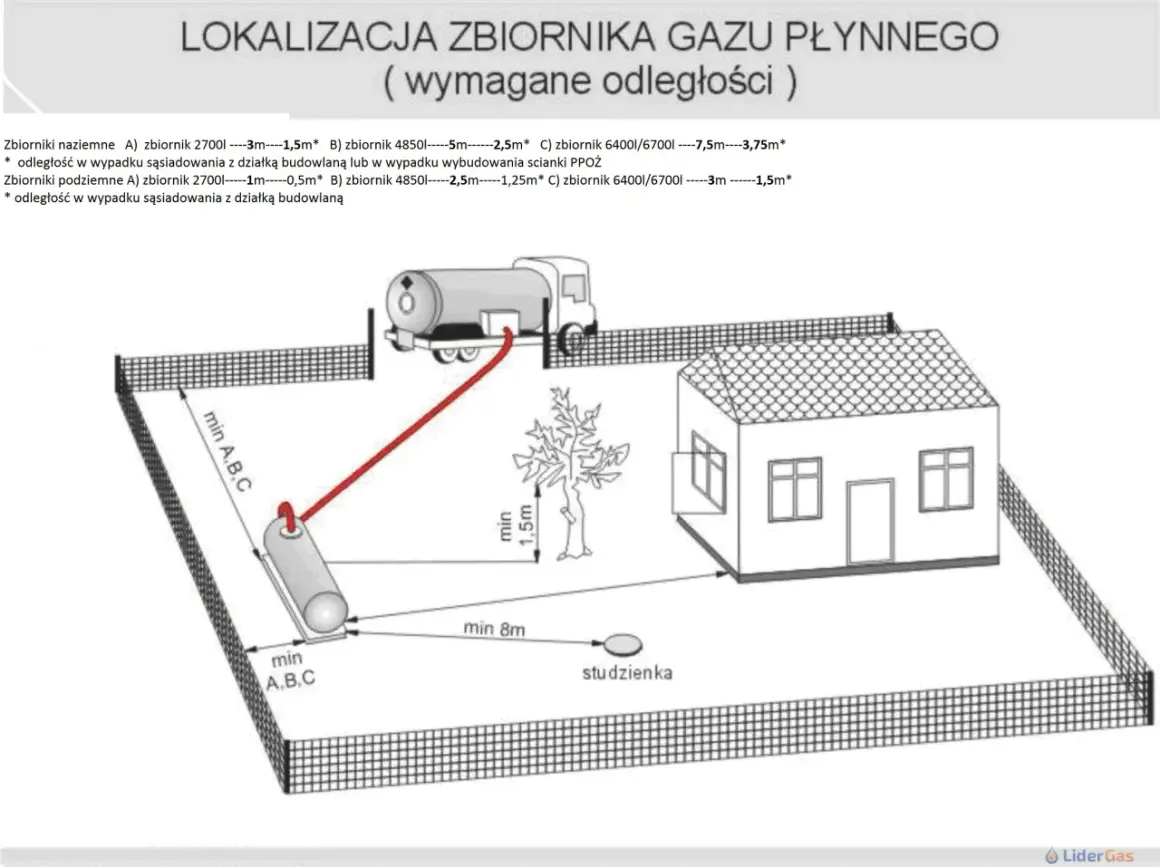

Zbiornik LPG i odległości, których nie wolno skracać
Przy ogrzewaniu domu gazem płynnym najczęściej pracuje zbiornik zewnętrzny, zwykle z propanem. To rozwiązanie jest praktyczne, ale tylko wtedy, gdy ustawienie zbiornika jest zgodne z odległościami wymaganymi przez przepisy. Dla domu jednorodzinnego wystarczy jeden zły pomiar, żeby całość trzeba było przesunąć albo przeprojektować.
| Pojemność zbiornika | Odległość od budynków mieszkalnych, zamieszkania zbiorowego i użyteczności publicznej | Odległość od innego zbiornika naziemnego | Odległość od innego zbiornika podziemnego |
|---|---|---|---|
| do 3 m3 | 3 m dla zbiornika naziemnego, 1 m dla podziemnego | 1 m | 1 m |
| powyżej 3 do 5 m3 | 5 m dla zbiornika naziemnego, 2,5 m dla podziemnego | 1 m | 1 m |
| powyżej 5 do 7 m3 | 7,5 m dla zbiornika naziemnego, 3 m dla podziemnego | 1,5 m | 1,5 m |
| powyżej 7 do 10 m3 | 10 m dla zbiornika naziemnego, 5 m dla podziemnego | 1,5 m | 1,5 m |
Do tego dochodzą jeszcze inne ograniczenia, które inwestorzy często pomijają. Zbiornika nie wolno stawiać w zagłębieniach terenu ani w miejscach podmokłych. Trzeba też zachować co najmniej 5 m od rowów, studzienek i wpustów kanalizacyjnych oraz odpowiedni dystans od linii elektroenergetycznych: 3 m przy napięciu do 1 kV i 15 m przy napięciu równym lub większym od 1 kV.
Ważna jest również granica działki. W praktyce odległość od granicy działki budowlanej przyjmuje się jako połowę odległości wymaganej od budynku. Czasem da się ją zmniejszyć, ale tylko po zastosowaniu wolno stojącej ściany oddzielenia przeciwpożarowego o klasie REI 120, a dla zbiorników do 10 m3 także w innych, ściśle określonych wariantach osłony.
Jeżeli ktoś pyta mnie, gdzie w tym wszystkim jest najwięcej ryzyka, odpowiadam bez wahania: właśnie w odległościach. To one najczęściej rozstrzygają, czy instalacja przejdzie bez korekt, czy zacznie się poprawianie całej działki.
Formalności i odbiory, które trzeba zamknąć przed uruchomieniem
W praktyce inwestycja zaczyna się od projektu technicznego, a przy większych lub bardziej wymagających układach także od uzgodnienia z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. To, czy formalność pójdzie jako część pozwolenia na budowę, czy jako osobne zgłoszenie, zależy od skali robót i od tego, czy zbiornik jest elementem nowego domu, czy modernizacji istniejącego budynku.
Ja zawsze traktuję ten etap bardzo pragmatycznie: jeśli dokumentacja jest niedomknięta, montaż tylko przesuwa problem na później. A to zwykle oznacza większy koszt, bo na gotowym obiekcie każda poprawka jest trudniejsza niż na papierze.
- projekt techniczny z lokalizacją zbiornika, przyłącza i kotłowni,
- uzgodnienia przeciwpożarowe, jeśli są wymagane dla danej inwestycji,
- odbiór techniczny przed uruchomieniem zbiornika,
- dokumentacja eksploatacyjna i księga rewizyjna urządzenia,
- późniejsze przeglądy serwisowe kotła, armatury i instalacji.
Przy zbiorniku LPG nie wystarczy, że instalacja „działa”. Musi jeszcze mieć formalny odbiór i być gotowa do bezpiecznej eksploatacji, a to wymaga porządku w dokumentach tak samo jak porządku na działce. I właśnie dlatego najwięcej błędów rodzi się wtedy, gdy ktoś zaczyna od montażu, a dopiero potem pyta o papierologię.
Najczęstsze błędy, które podnoszą koszt i ryzyko
W tej inwestycji widzę kilka pomyłek, które powtarzają się wyjątkowo często. Część z nich wynika z pośpiechu, część z chęci oszczędzenia kilku tysięcy złotych, a część po prostu z tego, że ktoś zakłada, iż „przecież to tylko kocioł i zbiornik”. Przy LPG to myślenie zwykle szybko się mści.
- Planowanie kotłowni w piwnicy, bo „jest wolne miejsce”. Przy LPG to najczęściej zły kierunek.
- Zakładanie, że kocioł kondensacyjny rozwiązuje wszystko. Nie rozwiązuje wymagań lokalizacyjnych i pożarowych.
- Stawianie zbiornika bez dokładnej weryfikacji rowów, studzienek, granicy działki i linii energetycznych.
- Mieszanie w jednym budynku instalacji LPG i gazu z sieci.
- Oszczędzanie na wentylacji i liczenie, że sam czujnik gazu zastąpi poprawny projekt pomieszczenia.
- Wpychanie kotłowni do zbyt małego pomieszczenia po wykończeniu domu, kiedy poprawka oznacza już rozbiórkę.
Najdroższe błędy prawie zawsze wynikają z jednej rzeczy: projekt robi się pod sprzęt, a nie pod przepisy i warunki działki. Jeśli odwrócisz tę kolejność, większość problemów znika jeszcze zanim pojawi się ekipa montażowa.
Co sprawdzam przed zamówieniem projektu i montażu
Gdybym miał zamówić taką instalację od zera, najpierw zrobiłbym krótki audyt, a dopiero potem wybierał kocioł i zbiornik. Ten porządek jest nudny, ale właśnie on oszczędza najwięcej pieniędzy i nerwów.
- Czy budynek rzeczywiście spełnia warunek dla instalacji LPG i nie ma kondygnacji zagłębionej.
- Czy kotłownia ma odpowiednią kubaturę, wysokość i klasę oddzielenia pożarowego.
- Czy zbiornik mieści się w wymaganych odległościach od domu, granicy działki i infrastruktury podziemnej.
- Czy wybrany kocioł ma sensowny układ spalania i bezpieczne odprowadzenie spalin.
- Czy wykonawca przejmuje projekt, odbiór i dokumentację, zamiast zostawić inwestora z niedomkniętymi formalnościami.
Jeżeli te punkty są zamknięte, instalacja na gaz płynny przestaje być problemem prawnym, a staje się po prostu kolejnym, przewidywalnym systemem grzewczym. Ja właśnie tak podchodzę do całego tematu: najpierw reguły, potem technika, a dopiero na końcu wygoda użytkowania.
