Przyłącze wod-kan - Jak podłączyć dom bez błędów?

Marek Zieliński

Marek Zieliński

|

27 marca 2026

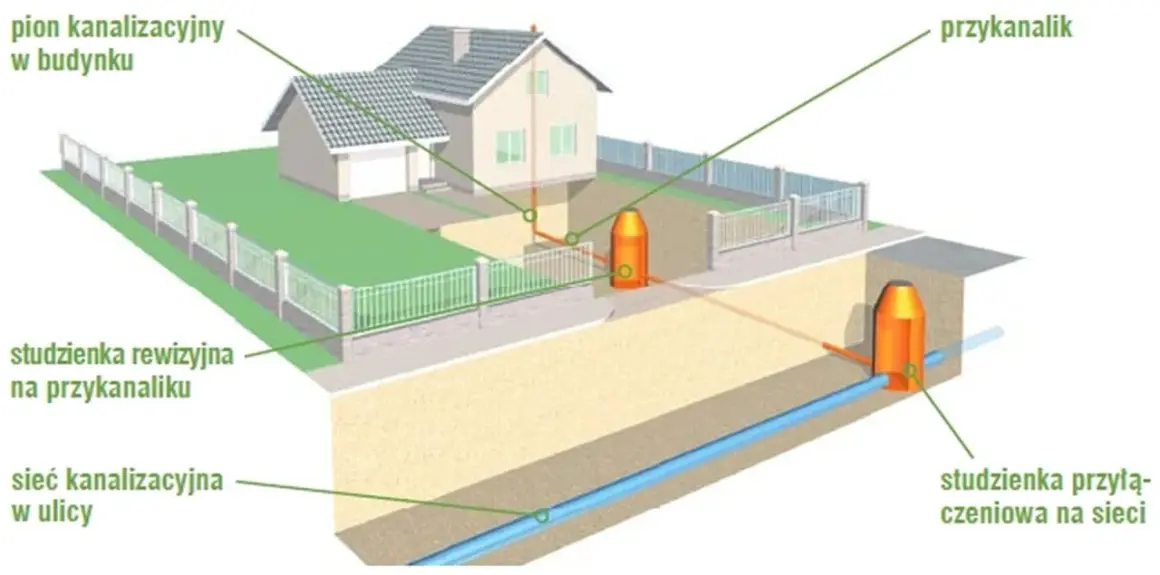

Schemat przyłącza wod kan: pion w budynku, przykanalik, studzienki rewizyjne i przyłączeniowe, sieć kanalizacyjna w ulicy.

Podłączenie domu do wodociągu i kanalizacji to jedna z tych inwestycji, które decydują o tempie budowy i wygodzie późniejszego użytkowania. Dobrze zaplanowane przyłącze wod-kan skraca drogę do odbioru budynku, a źle przygotowane potrafi zatrzymać roboty na etapie formalności albo wygenerować kosztowne poprawki. Poniżej rozpisuję, jak przejść przez cały proces bez chaosu, ile to zwykle kosztuje i na co zwracam uwagę, zanim zamówię ekipę.

Najkrótsza droga do sprawnego podłączenia domu do sieci

  • Najpierw trzeba potwierdzić, czy sieć w ogóle dochodzi do działki i jakie warunki wyda przedsiębiorstwo wodociągowo-kanalizacyjne.
  • Wniosek o warunki dla domu jednorodzinnego powinien zostać rozpatrzony zwykle w 21 dni, a dla większych obiektów w 45 dni.
  • Same formalności są bezpłatne, ale budżet tworzą projekt, mapa, roboty ziemne, materiały i geodezja.
  • Przyłącze wodociągowe kończy się przy zaworze za wodomierzem głównym, a kanalizacyjne zwykle za pierwszą studzienką lub na granicy działki.
  • Najczęstsze opóźnienia wynikają z braków w dokumentach, kolizji z innymi sieciami i złego zaplanowania trasy.
  • Gdy sieci nie ma w pobliżu, warto od razu porównać koszt przyłączenia z alternatywami, takimi jak studnia, szambo albo oczyszczalnia przydomowa.

Czym naprawdę jest połączenie domu z siecią i gdzie kończy się odpowiedzialność

Najprościej mówiąc, chodzi o dwa odcinki: doprowadzenie wody do budynku i odprowadzenie ścieków z budynku do sieci. To brzmi banalnie, ale w praktyce ważne jest ustalenie granicy odpowiedzialności, bo od niej zależy, kto projektuje dany fragment, kto go odbiera i gdzie zaczynają się obowiązki właściciela działki. Ja zawsze sprawdzam to na samym początku, bo właśnie tu najłatwiej o nieporozumienie między inwestorem, projektantem i zakładem wodociągowym.

Rodzaj odcinka Co łączy Gdzie zwykle kończy się ten fragment Na co trzeba uważać
Przyłącze wodociągowe Sieć wodociągową z wewnętrzną instalacją w budynku Na zaworze za wodomierzem głównym Miejsce wodomierza, zawór odcinający, zabezpieczenie przed zamarzaniem i wygodny dostęp serwisowy
Przyłącze kanalizacyjne Instalację kanalizacyjną w budynku z siecią kanalizacyjną Za pierwszą studzienką od strony budynku, a gdy jej brak - na granicy nieruchomości Spadek rury, głębokość posadowienia, studzienka rewizyjna i brak kolizji z innymi instalacjami

Jeśli te granice są jasne, łatwiej przejść do procedury i uniknąć sytuacji, w której projekt trzeba poprawiać po otrzymaniu warunków. To prowadzi nas do samego procesu krok po kroku.

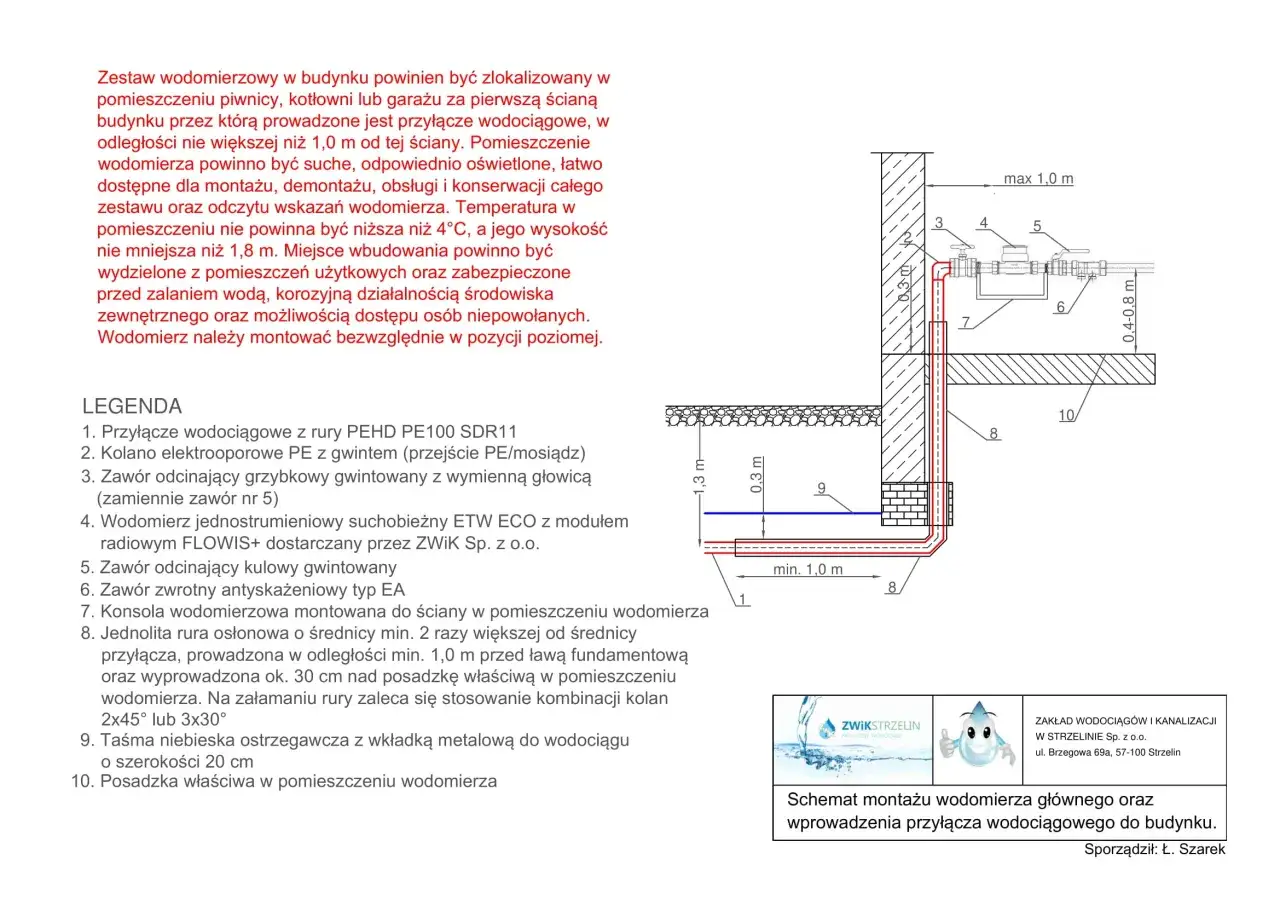

Schemat przyłącza wod kan z wodomierzem w budynku. Widać instalację wodną z zaworami i wodomierzem.

Jak wygląda procedura od warunków do odbioru

W większości miejsc w Polsce proces zaczyna się od wniosku o warunki przyłączenia. Przedsiębiorstwo analizuje możliwość techniczną, a dla domu jednorodzinnego powinno wydać warunki albo odmowę z uzasadnieniem zwykle w 21 dni. Przy innych obiektach termin jest dłuższy i wynosi zwykle 45 dni. Warunki są ważne 2 lata, więc nie warto odkładać prac na później.

  1. Złożenie wniosku z planem sytuacyjnym lub szkicem pokazującym położenie działki i planowane miejsce wpięcia do sieci.
  2. Otrzymanie warunków technicznych i sprawdzenie trasy przyłącza, średnic rur, lokalizacji wodomierza oraz miejsca włączenia do kanalizacji.
  3. Przygotowanie planu sytuacyjnego lub projektu, jeśli jest wymagany przez lokalne przepisy albo przedsiębiorstwo.
  4. Wykonanie robót zgodnie z warunkami i zgłoszenie gotowości do odbioru.
  5. Odbiór przez przedsiębiorstwo, ewentualna geodezja powykonawcza i podpisanie umowy na dostawę wody lub odbiór ścieków.

Nie pobiera się opłat za wydanie warunków, ich zmianę, aktualizację, przeniesienie na inny podmiot ani za odbiór i włączenie przyłącza, jeśli wszystko wykonano zgodnie z warunkami. W praktyce płacisz więc za projekt, robociznę i dokumentację, a nie za samą decyzję administracyjną.

Gdy ten porządek jest znany z góry, łatwiej przygotować dokumenty, które przedsiębiorstwo będzie chciało zobaczyć od razu.

Jakie dokumenty trzeba przygotować

Wniosek formalny zwykle nie jest długi, ale załączniki mają znaczenie. Z mojego doświadczenia najczęściej brakuje jednego szkicu, złego oznaczenia granicy działki albo aktualnej informacji o zagospodarowaniu terenu, przez co sprawa wraca do uzupełnienia.

Dokument Po co jest potrzebny Kiedy ma największe znaczenie
Wniosek o wydanie warunków przyłączenia Rozpoczyna całą procedurę Zawsze, bez wyjątku
Plan sytuacyjny albo szkic na aktualnej mapie Pokazuje, gdzie ma przebiegać przyłącze i gdzie stoi lub będzie stał budynek Przy każdym nowym przyłączeniu i przy zmianie trasy
Tytuł prawny do nieruchomości Potwierdza, że inwestor ma prawo występować o przyłączenie Gdy działka ma kilku właścicieli lub jest w użyczeniu
Pełnomocnictwo Umożliwia działanie projektantowi lub innej osobie Gdy dokumenty składa ktoś inny niż właściciel
Informacje o zapotrzebowaniu na wodę i ilości ścieków Pomagają dobrać parametry techniczne Przy większych budynkach i obiektach usługowych

Jeśli składasz dokumenty przez pełnomocnika, dopisz pełnomocnictwo od razu. To drobiazg, ale potrafi skrócić postępowanie o kilka dni, a czasem o kilka tygodni, gdy urząd lub przedsiębiorstwo czeka na brakujący podpis.

Mając komplet papierów, można już realnie policzyć koszt i sprawdzić, czy przyłącze będzie opłacalne w obecnym układzie działki.

Ile kosztuje przyłączenie i od czego zależy budżet

Najbardziej mylące jest to, że ludzie patrzą tylko na metr robót ziemnych. Tymczasem finalna kwota składa się z kilku mniejszych pozycji, a różnica między prostym a trudnym terenem bywa ogromna. W płaskim gruncie, z siecią blisko granicy działki, budżet bywa liczony w kilku tysiącach złotych. Gdy trzeba wykonać przewiert, przebić się pod drogą, odtworzyć kostkę albo skoordynować kilka branż, koszt rośnie do kilkunastu, a czasem do 20 000-30 000 zł.

Pozycja Orientacyjny koszt Co najbardziej wpływa na cenę
Warunki przyłączenia 0 zł Opłata ustawowo nie jest pobierana
Plan sytuacyjny, szkic lub mapa 50-1000 zł Zakres opracowania, lokalne wymagania, dostępność mapy zasadniczej
Projekt przyłącza 800-2500 zł Długość odcinka, liczba uzgodnień, kolizje z innymi sieciami
Roboty ziemne i montaż 150-400 zł/mb w prostych warunkach, 400-800 zł/mb przy trudnym terenie Rodzaj gruntu, głębokość, przewierty, odtworzenie nawierzchni
Geodezyjna inwentaryzacja powykonawcza 600-1500 zł Region, zakres prac, liczba punktów do pomiaru
Łączny koszt dla domu jednorodzinnego Najczęściej kilka tysięcy złotych, w trudniejszych przypadkach kilkanaście lub kilkadziesiąt tysięcy Odległość od sieci, warunki gruntowe, podjazdy, drogi, kolizje, standard odtworzenia terenu

Najtańsze nie zawsze znaczy najlepsze. Jeśli ktoś zaniża wycenę, bo nie uwzględnia odtworzenia nawierzchni albo geodezji, końcowa faktura i tak wraca później. Dlatego ja porównuję nie samą cenę metra, tylko cały zakres robót i to, co dokładnie dostaję w protokole.

Sam koszt to jednak nie wszystko, bo błędy wykonawcze potrafią zablokować odbiór i wygenerować poprawki, które zjadają cały budżet oszczędności.

Najczęstsze błędy, które psują harmonogram

W praktyce to właśnie błędy organizacyjne najbardziej opóźniają odbiór, nie sam wykop. Najczęściej widzę kilka powtarzalnych problemów, których można było uniknąć na etapie projektu.

  • Zamówienie projektu przed sprawdzeniem warunków - wtedy łatwo narysować trasę, której przedsiębiorstwo i tak nie zaakceptuje.
  • Prowadzenie przyłącza przez przyszły podjazd, taras albo ogrodzenie - później każda naprawa oznacza rozbieranie świeżo wykonanych elementów.
  • Brak miejsca na wodomierz, zawór i ewentualny filtr - to drobny błąd, który kończy się ciasną i niewygodną zabudową techniczną.
  • Ignorowanie spadku kanalizacji - spadek to różnica wysokości na odcinku rury, bez której ścieki nie odpływają samoczynnie.
  • Pomijanie kolizji z innymi instalacjami - prąd, gaz, światłowód i odwodnienie działki potrafią wywrócić układ całego wykopu.
  • Brak studzienki rewizyjnej tam, gdzie jest potrzebna - rewizja to punkt dostępu do czyszczenia, a bez niej każda awaria jest droższa i trudniejsza.

Jeśli miałbym wskazać jeden szczególnie kosztowny błąd, byłoby to prowadzenie trasy bez myślenia o przyszłym układzie działki. Na papierze wszystko wygląda dobrze, ale po wykonaniu ogrodzenia, kostki i nasadzeń nawet niewielka korekta zamienia się w rozbiórkę gotowych prac. Dopiero wtedy ma sens dopracowanie instalacji wewnętrznej i decyzji o ewentualnych alternatywach.

Jak zaplanować instalację wewnętrzną, żeby nie wracać do przeróbek

Tu najłatwiej połączyć temat przyłącza z resztą instalacji domu. Jeśli kotłownia, pompa ciepła, zasobnik ciepłej wody, zmiękczacz i filtr mają stanąć w jednym pomieszczeniu, trzeba od razu przewidzieć miejsce na armaturę, dostęp serwisowy i bezpieczne przejście rur przez ścianę fundamentową. Ja zawsze sprawdzam też, czy w projekcie nie brakuje zaworu odcinającego w wygodnym miejscu, bo to detal, który docenia się dopiero przy awarii.

  • Wodomierz główny powinien być dostępny bez demolowania zabudowy.
  • W kanalizacji warto od razu przewidzieć rewizję i sensowną trasę odpływu, żeby późniejsze czyszczenie nie wymagało kucia.
  • Jeśli dom ma być energooszczędny, dopasuj przepusty i izolację tak, by nie tworzyć mostków termicznych przy wejściu instalacji do budynku.
  • Przy zasilaniu urządzeń do podgrzewu wody zostaw miejsce na serwis i wymianę armatury, bo ciasna kotłownia szybko mści się na użytkowniku.

Dobrze zrobiona instalacja wewnętrzna nie rzuca się w oczy, ale oszczędza mnóstwo czasu, gdy dom już działa. Jeśli sieci jeszcze nie ma w pobliżu, trzeba jednak rozważyć zupełnie inną ścieżkę.

Co zrobić, gdy sieć nie dochodzi do działki

Niekiedy najlepszą decyzją jest wstrzymanie się z kosztownym przyłączem i sprawdzenie alternatyw. To szczególnie ważne, gdy sieć jest daleko, działka leży na trudnym gruncie albo gmina nie planuje szybkiej rozbudowy infrastruktury. W takiej sytuacji patrzę nie tylko na koszt startowy, ale też na koszty przez kilka lat użytkowania.

Rozwiązanie Kiedy ma sens Plusy Minusy
Studnia Gdy poziom wód gruntowych i jakość wody na to pozwalają Niezależność od sieci, dobra opcja na działkach oddalonych od infrastruktury Ryzyko słabszej jakości wody, konieczność badań i filtracji, zależność od warunków hydrogeologicznych
Szambo Gdy potrzebne jest proste rozwiązanie dla ścieków, a sieci brak Niski koszt wejścia, łatwe do wdrożenia Stałe koszty wywozu, mniejsza wygoda, w długim okresie bywa droższe od podłączenia do kanalizacji
Przydomowa oczyszczalnia ścieków Gdy działka ma odpowiednie warunki gruntowe i wystarczająco dużo miejsca Niskie koszty eksploatacji, wygodna w użytkowaniu Nie każda działka się nadaje, wymaga dobrego projektu i sprawdzenia lokalnych ograniczeń

Warto też sprawdzić miejscowy plan albo warunki zabudowy, bo lokalne przepisy mogą ograniczać wybór rozwiązania. Jeśli w okolicy ma się pojawić sieć w perspektywie kilku lat, dobrze jest to zweryfikować przed wydaniem pieniędzy na system zastępczy.

Dobra decyzja zaczyna się od mapy, nie od koparki

Jeśli miałbym zostawić tylko jedną radę, byłaby prosta: najpierw potwierdź przebieg sieci, warunki i kolizje, a dopiero potem zamawiaj roboty. Na etapie działki oszczędza się najwięcej przez dobre rozmieszczenie trasy przyłącza, miejsca na wodomierz, studzienkę i przyszłą zabudowę ogrodu czy podjazdu. Przy nowoczesnym domu warto od razu pomyśleć też o czujnikach zalania, odcięciu wody i dostępie serwisowym do armatury, bo to ma większy sens niż poprawki po wykończeniu.

  • Poproś o pełny zakres wyceny, łącznie z odtworzeniem nawierzchni i geodezją.
  • Zrób zdjęcia trasy przed zasypaniem wykopu.
  • Sprawdź, czy wykonawca przekazuje protokoły, szkice i dokumentację powykonawczą.
  • Ustal, kto odpowiada za odbiór, bo to najczęściej rozstrzyga, czy cały proces kończy się płynnie.

Takie podejście zwykle daje większy efekt niż szukanie najniższej ceny za metr, bo przy podłączeniu domu liczy się nie tylko stawka, ale też porządek w dokumentach, poprawna technika i brak niespodzianek w gruncie.

FAQ - Najczęstsze pytania

Koszt przyłączenia domu do sieci wod-kan waha się od kilku do kilkudziesięciu tysięcy złotych. Zależy od długości przyłącza, warunków gruntowych, konieczności przewiertów, odtworzenia nawierzchni oraz zakresu prac geodezyjnych i projektowych. Same warunki przyłączenia są bezpłatne.

Potrzebny jest wniosek o wydanie warunków przyłączenia, plan sytuacyjny lub szkic na aktualnej mapie, tytuł prawny do nieruchomości oraz ewentualne pełnomocnictwo. Dla większych obiektów wymagane są też informacje o zapotrzebowaniu na wodę i ilości ścieków.

Dla domu jednorodzinnego warunki przyłączenia powinny zostać wydane w ciągu 21 dni. Dla większych obiektów termin ten wynosi do 45 dni. Warunki są ważne przez 2 lata od daty wydania.

W takiej sytuacji warto rozważyć alternatywne rozwiązania, takie jak studnia głębinowa (dla wody), szambo lub przydomowa oczyszczalnia ścieków (dla kanalizacji). Należy sprawdzić miejscowy plan zagospodarowania przestrzennego, który może narzucać konkretne rozwiązania.

Najczęstsze błędy to: zamówienie projektu przed sprawdzeniem warunków, prowadzenie przyłącza przez przyszły podjazd, brak miejsca na wodomierz, ignorowanie spadku kanalizacji, pomijanie kolizji z innymi instalacjami oraz brak studzienki rewizyjnej.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącze wod kan podłączenie domu do wodociągu i kanalizacji koszty przyłącza wod-kan formalności przyłącze wodociągowe błędy przy podłączaniu wody do domu alternatywy brak sieci wod-kan

Udostępnij artykuł

Autor Marek Zieliński
Marek Zieliński
Nazywam się Marek Zieliński i od 11 lat zajmuję się tematyką budowy, remontów oraz inteligentnych domów. Moje zainteresowanie tymi obszarami zaczęło się, gdy jako młody chłopak pomagałem rodzicom w pracach remontowych. Z czasem zrozumiałem, jak ważne jest nie tylko estetyczne wykończenie, ale także funkcjonalność i nowoczesne rozwiązania, które mogą znacząco ułatwić codzienne życie. Pisząc dla tmarket.pl, staram się dzielić swoją wiedzą na temat najnowszych trendów w budownictwie oraz innowacyjnych technologii, które wpływają na komfort mieszkańców. Dokładam wszelkich starań, aby moje artykuły były rzetelne, zrozumiałe i aktualne, a także by pomagały czytelnikom w podejmowaniu świadomych decyzji. Zawsze sprawdzam źródła i porównuję informacje, aby móc w klarowny sposób przekazywać złożone tematy, które mogą wydawać się trudne.
